Parque Arauco finalizó descarga de componentes para instalar nuevos aerogeneradores

El Parque Arauco de La Rioja terminó exitosamente el transporte y descarga de los componentes necesarios para la instalación de los nuevos aerogeneradores que conformarán la segunda etapa del proyecto PEA 3 que ha sido financiado con los fondos provenientes de la venta del Parque Arauco II a la empresa Pampa Energía durante 2022.



El Gerente de Obras del parque, Ing. Rodrigo de la Vega, informó que las tareas de traslado, iniciadas el 29 de junio de 2024, finalizaron el pasado 14 de octubre, marcando un hecho muy importante en el avance del proyecto.

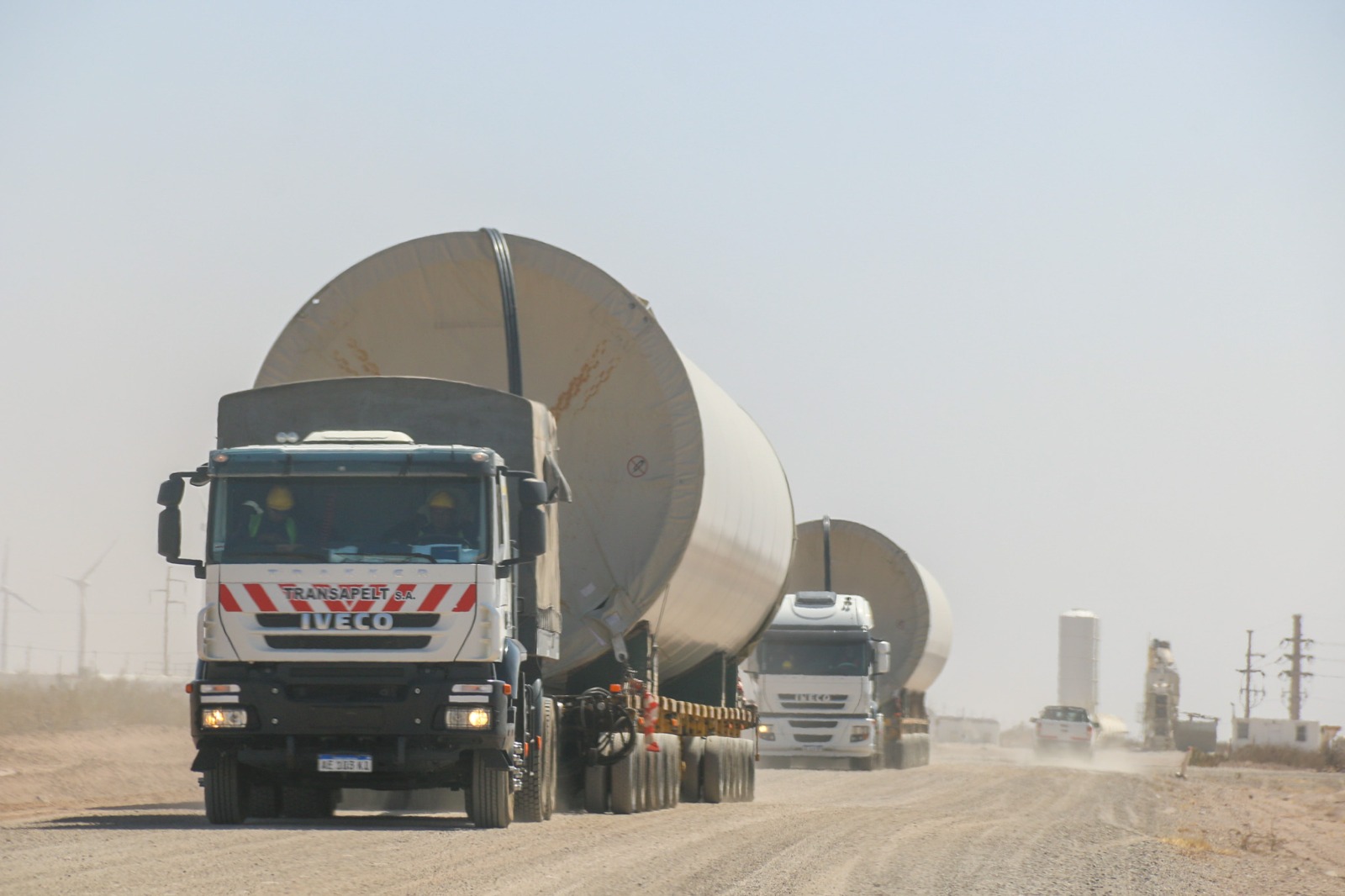

"Fueron tres meses y medio en los que se transportaron todos los componentes desde el puerto de Zárate hasta el Parque Arauco. En total, fueron necesarios más de 180 viajes para trasladar las partes que conforman los 18 aerogeneradores que completarán la segunda fase del PEA 3", explicó de la Vega. Estos componentes, de tecnología Siemens Gamesa, provienen mayormente de fábricas en China e, incluyen tres tramos de torres, una nacelle, un hub, un spinner, tres palas, un drivetrain, lo que en conjunto requiere de diez camiones para transportar cada aerogenerador.

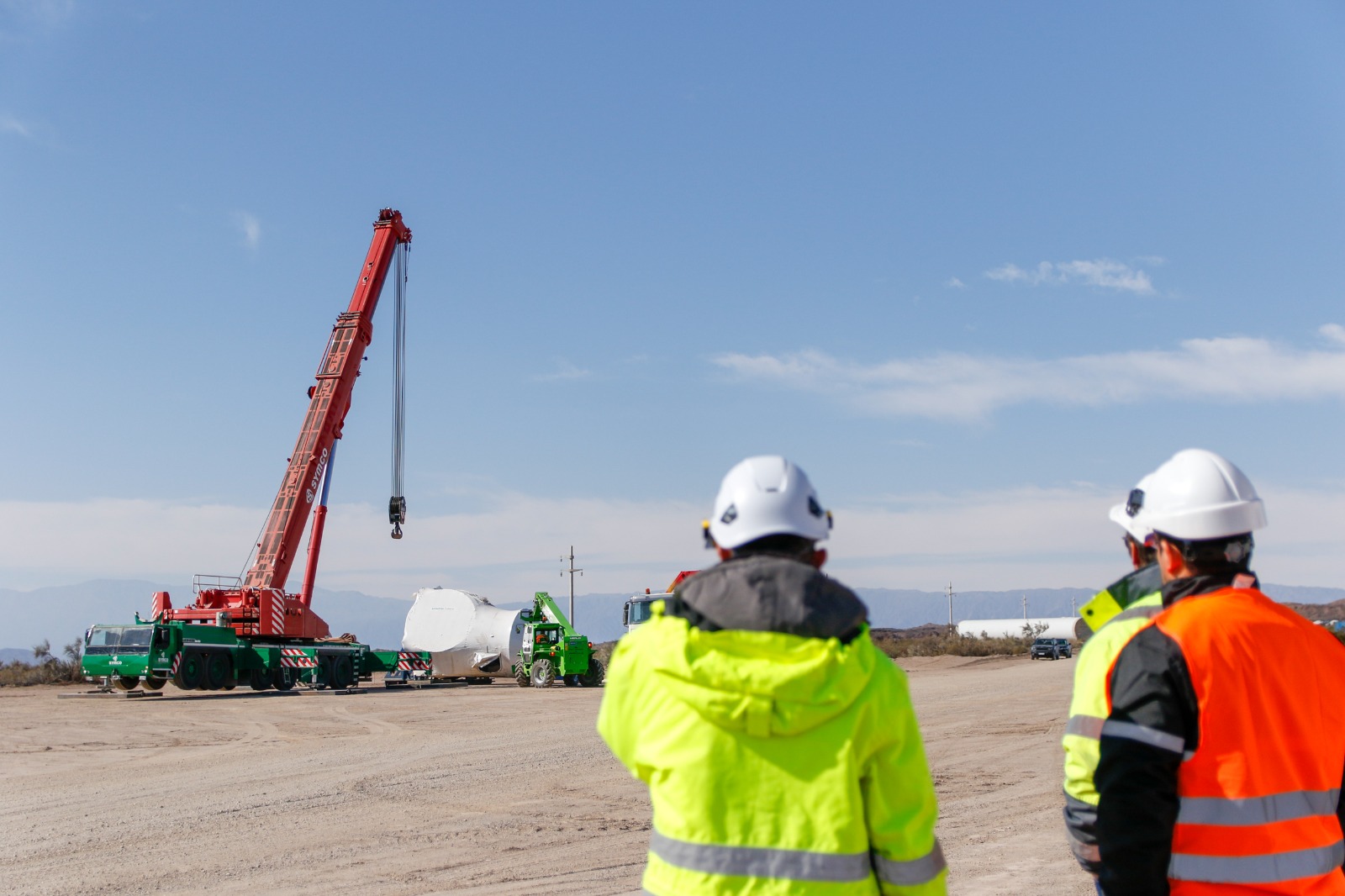

Durante esta etapa, se utilizaron equipos de gran envergadura, incluyendo dos grúas (una principal de 300 toneladas y una auxiliar de 130 toneladas), un manipulador telescópico y una hidrogrúa. Además, participaron 20 personas del equipo de la contratista Siemens Gamesa y sus subcontratistas, con la supervisión de la Gerencia de Obras del Parque y el Área de Higiene y Seguridad. "Las tareas se realizaron de manera segura, planificada y cumpliendo con todos los procedimientos de trabajo previstos, sin accidentes laborales que lamentar", añadió de la Vega.

La próxima fase del proyecto, que incluye el montaje y la puesta en marcha de los aerogeneradores, comenzará la semana del 25 de noviembre de 2024. "Para esta etapa, se sumarán más equipos, incluyendo una grúa principal de 600 toneladas y, grúas secundarias de 220 y 130 toneladas, entre otros; y se incrementará a 90 técnicos especializados en lo que refiere a la mano de obra", detalló el ingeniero, quien también adelantó que el plazo estimado para completar el montaje y la puesta en marcha es de siete meses, previendo la finalización del parque para junio o julio de 2025.

Con la instalación de estos nuevos aerogeneradores, el proyecto PEA 3 alcanzará una capacidad de casi 100 megavatios (MW) instalados. "Estos 18 aerogeneradores sumarán 63,9 MW adicionales, que, junto con los 35,5 MW actuales, nos permitirán llegar a los 99,4 MW del proyecto PEA 3", concluyó el Gerente de obras.

Una vez instalados estos 18 nuevos aerogeneradores, se tendrá en todo el predio de Parque Arauco, un total de 101 aerogeneradores instalados y operativos.

Parque Arauco continúa posicionándose como un pilar fundamental en el desarrollo de energías renovables en Argentina, contribuyendo al abastecimiento energético sostenible del país.
